해운대 거점형(운촌) 마리나항만 조성
사업개요

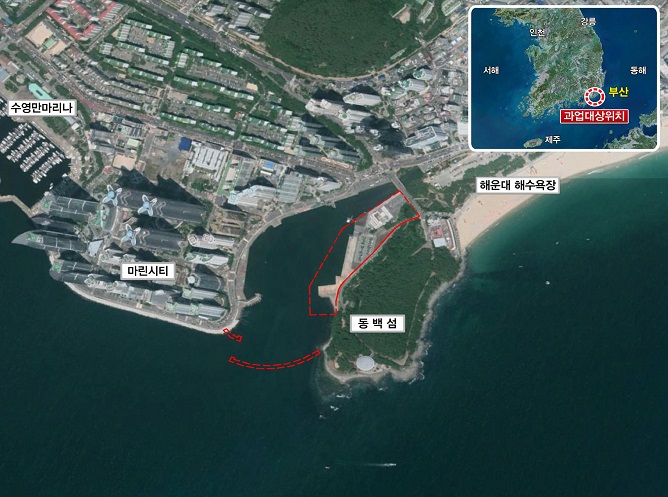

- 위 치 : 해운대구 우동 747번지 일원(동백섬 앞)
- 규 모 : A=124,085㎡(육역45,204, 해역78,881)
- 사업내용 : 클럽하우스, 계류시설 250척(해상150, 육상100), 공원, 광장, 산책로 및 방파제(L=335m) 설치, 준설 등
- 사업기간 : 2017~2025 (우선협상대상자 : 삼미컨소시엄)
- 총사업비 : 531억원(국비 274, 민간 257)
추진경위
- '14. 12. : 거점형 마리나항만 사업계획 공모(해양수산부)
- '15. 02. : 사업참가 의향서 제출(부산시+삼미컨소시엄)
- '15. 05. : 사업계획서 제출(삼미 컨소시엄→해수부)
- '15. 09. : 삼미 컨소시엄 우선협상대상자 선정(해수부, 전국 6개소)
- '16. 03. : 업무협력 협약서 체결(부산시↔삼미 컨소시엄)
- '16. 11. : 실시협약 체결(부산시↔삼미 컨소시엄)
- '18. 11. : 전략환경영향평가 완료(부산시↔삼미 컨소시엄)
- '19. 12. : 사업계획서 제출(삼미컨소시엄→해수부)
- '20. 02. ~ 08. : 공유수면매립기본계획 협의
- '20. 10. ~ '22. 12. : 사업추진 방향 협의 등 관계기관 회의
- '23. 03. : 공유수면매립기본계획 변경 신청
- '23. 06. : 공유수면매립기본계획 변경 신청 취하
향후계획
- '23년 ~ : 관계기관 협의(사업 추진 및 시민 수용성, 공공성 확보 방안)
(시민 수용성, 공공성 확보시) 타당성조사, 투자심사 등 행정절차 검토
