특수공시 (2016년 결산기준)
특수공시
특수공시 다운받기 한글파일 다운로드
특수공시 대상사업
(단위 : 억원)
| 연번 | 사 업 명 | 사 업 개 요 | 총사업비 | 부 서 명 |
|---|---|---|---|---|
| (담당자) | ||||
| 1 | 부산영화체험박물관 건립 | ․2008~2017 ․부지 4,449㎡, 연면적 11,302㎡ ․영화체험, 교육 등 |
392 | 영상콘텐츠산업과(정창기) |
| 2 | 부산도시경제플랫폼 구축사업 | ․2014~2018 ․지식혁신플랫폼, 도시민박촌 등 |
500 | 도시재생과(최연식) |
| 3 | 청년창조발전소 조성 | ․2015~2018 ․청년창조발전소 조성(3개소) |
117 | 도시재생과(정찬규) |
| 4 | 행복한 도시어촌 청사포 만들기 | ․2009~2017 ․수변경관, 가로경관, 마을경관 조성 |
133 | 도시경관과(배혜연) |
| 5 | 부산글로벌테크비즈센터 건립 | ․2014~2018 ․부지 19,188㎡, 연면적 12,965㎡ ․특구본부, 연구소 등 입주시설 |
383 | 연구개발과(성종훈) |
| 6 | 부산지식산업센터 건립 | ·2012~2016 ․부지 9,900㎡, 연면적 16,227㎡ (지하1/지상6층) |
300 | 창업지원과(조윤서) |
| 7 | 산성터널 건설 (민자) | ․2008~2018 ․도로개설 L=5.62㎞, B=4차로 |
3,004 | 도로계획과(김상석) |
| 8 | 천마산터널 건설 (민자) | 2007~2018 ․L=3.28m, B=4차로 |
3,065 | 도로계획과(이창봉) |
| 9 | 도시철도 1호선 연장(다대선) 건설 | ․2006~2017 ․L=7.98㎞, 6개역, 차량기지 1개소 |
9,589 | 철도시설과(황현기) |
| 10 | 노포 화물차 공영차고지 조성 | ․2009~2016 ․부지 42,794㎡, 주차 218면, 부대시설 |
269 | 교통관리과(임상빈) |
| 11 | 레이저 가공기술 산업화 지원센터 | ․2012~2018 ․부지 6,602㎡, 연면적 3,689㎡ ․장비구축 40종 |
281 | 기간산업과(박종한) |
| 12 | 조선해양기자재 성능고도화 기반구축 | ․2014~2018 ․부지 17,679㎡, 연면적 7,870㎡ ․기업지원 국제공인시험체계 구축 |
333 | 기간산업과(장지은) |
| 13 | 천체투영시스템 구축 | ․2016 ․연면적 250㎡ ․천체투영관 구축 |
10 | 금련산청소년수련원(김대수) |
| 14 | 수정터널 상부공간 연결 공원화사업 | ․2014~2018 ․연면적 9,000㎡ ․인공지반, 공동체정원(녹지) 조성 등 |
233 | 공원운영과(양기조) |
| 15 | 자갈치 글로벌 수산명소화 조성 | ․2014~2018 ․부지 3,469㎡, 연면적 2,288㎡ |
93 | 수산유통가공과(오세호) |
부산영화체험박물관 건립
사업목적
- 부산 영화․영상 중심도시로서의 위상제고를 위한 영상전문시설 건설
- 중구 BIFF광장과의 연계성, 원도심 개발을 고려한 문화시설 확충
사업개요
- 소 재 지 : 중구 대청로 126번길 12 (동광동, 용두산공원 내)
- 사업기간 : 2008.1 ~ 2017. 3
- 건립규모 : 부지 4,449㎡, 건축면적 1,809㎡, 연면적 11,302㎡
- 사업방식 : 임대형 민간투자사업 방식 (`09.7.31 정부고시사업)
- 사업시행자 : ㈜부산영화박물관(SPC) ▷ 시공사 : 한진중공업
- 총민간투자비 : 39,266백만원 ※ `09.7.31 고시당시 331억원
추진상황
- ‘08. 1 : ’08년도 BTL사업 지정(문화체육관광부)
- ‘14. 4 : 실시협약 체결
- ‘15. 1 : 실시계획승인
- ‘15. 3 : 공사착공(공사기간 24개월)
- ‘17. 3 : 시설 준공 (3.31자)
- ‘17. 7. 4 : 부산영화체험박물관 정식개관
기대효과
- 영화제작 체험, 교육을 통해 영화저변인구 확대 및 관광시설 역할 기대
- ☎ 문의 부산광역시 영상콘텐츠산업과 888-5136

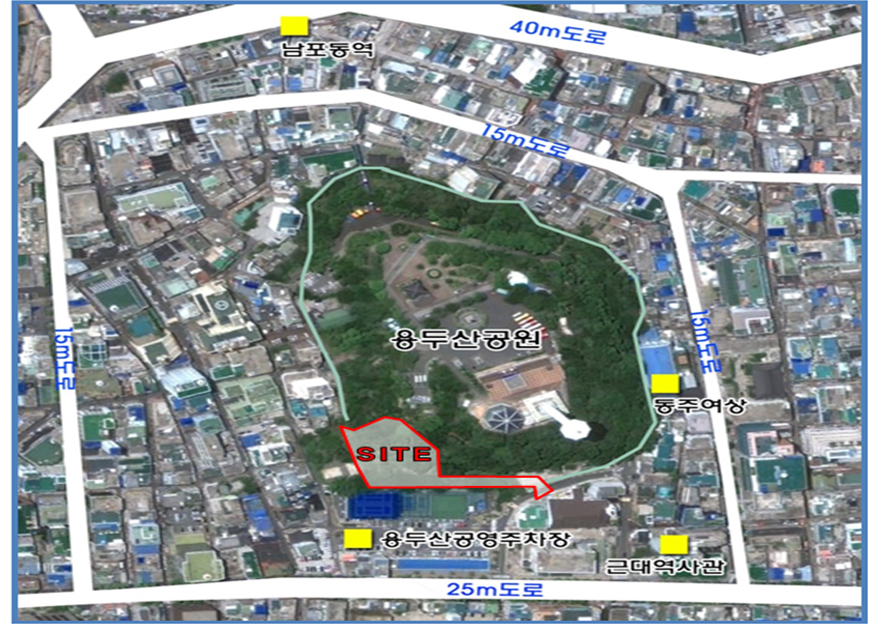

위치도
조감도
부산도시경제플랫폼 구축사업
사업목적
- 구도심의 인구감소, 산업이탈, 도시환경 노후, 공동화 극복을 위해 부산역 광장~상업지역~주거지역을 연계한 일자리창출기반 마련으로 구도심 일원의 활력 회복
사업개요

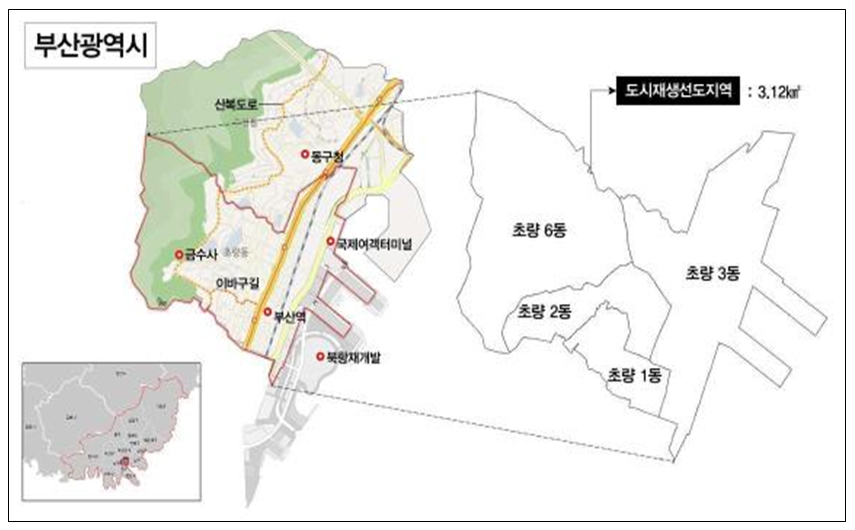

- 위 치 : 초량 1·2·3·6동 3.12㎢
- 기 간 : 2014∼2018년(준공시기 미도래로 1년 연장)
- 규 모 : 11개 단위사업 추진
- 주요시설 : 지식혁신플랫폼, 도시민박촌(이바구캠프), 공영주차장 등
- 총사업비 : 500억원(국비 250, 시비 250)
추진상황
- ‘16. 10. : 도시민박촌(이바구캠프) 개촌
- ‘17. 3. : 부산역 광장 지식혁신플랫폼 공사 착공(’18. 9월 준공예정)
기대효과
- 북항재개발지와 구도심을 물리적으로 연결하여 보행자 중심으로 전환
- 부산역 광장일원 지식혁신플랫폼은 4차 산업혁명의 전초기지로 역할
- 상업지 일원에는 역사탐방로 등 문화관광 활성화 추진
- 주거지 일원에는 마을기업 등 사회적경제를 통한 생활복지 향상
- ☎ 문의 부산광역시 도시재생과 888-4195
위치도

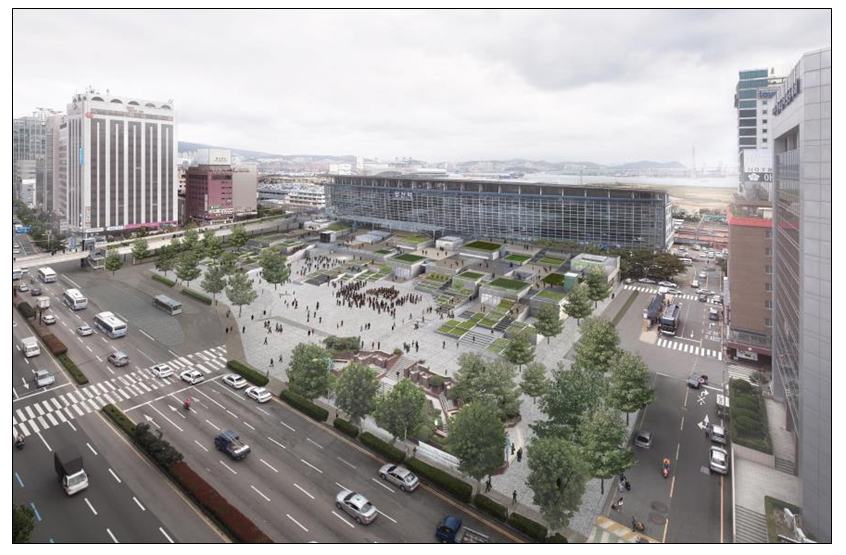

조감도
청년창조발전소 조성
사업목적
- 지역 청년 인재들의 새로운 아이디어 생산과 소비를 하는 창조공간 활용 및 대학가 도시활력과 청년들의 일자리 창출 등 지역경제 활성화 기여
사업개요
- 1단계(‘15~’18년) : 3대 핵심클러스터 조성
- 동의대 대학가(가야동) : 산업디자인 특화
- 부산대 대학가(장전동) : 인디·인문학 등 융합형 창조콘텐츠
- 경성대·부경대 대학가(대연동) : UN특구 등 청년문화 특화
추진상황
- ‘15. 7. : 청년창조발전소 가야동(동의대) 대학가 사업선정(39억)
- 「디자인 스프링」설계용역(‘16.5∼9월), 리모델링(’16.10∼12월), 개소(‘17.3월)
- ‘16. 6. : 청년창조발전소 장전동(부산대) 대학가 사업선정(39억)
- 「G.톡톡S」계획수립(2월), 사업자 선정(6월), 설계공모(12월) * 개소 : ‘17.12월 예정
- ‘17. 1. : 청년창조발전소 경성대·부경대 대학가 사업 시행
- 설계용역(‘17.상반기), 리모델링·장비구입(’17.하반기) * 개소 : ‘17.12월 예정
기대효과
- 문화·예술·산업·복지·창업 등의 혁신적인 청년창조발전소 가동으로 선순환 하는 복합서비스 제공
- 지역의 젊은 인재들이 양질의 일자리를 마련할 수 있는 특화된 공간으로 조성하고 지역역량, 지역문화, 지역경제의 생산과 소비의 거점으로 육성
- ☎ 문의 부산광역시 도시재생과 888-4155
조감도
2016. 청년창조발전소 (G.톡톡S)
2015. 청년창조발전소 (디자인 스프링)
행복한 도시어촌 청사포 만들기 사업
사업목적
- 경제적 낙후와 인구감소로 소외되고 있는 도시어촌 마을에 대한 재생과 어업기능 쇠퇴로 훼손되고 있는 어촌마을 경관 치유
- 마을의 균형발전, 문화관광 자원화, 정주환경 및 공공성 회복, 커뮤니티를 통한 지속가능한 도시어촌 마을 조성
사업개요
- 위 치 : 해운대구 중2동 청사포 마을 일원
- 사업기간 : 2009. 9 ~ 2017. 6. (9개년)
- 사업내용 : 수변경관, 가로경관, 마을경관 개선사업 등
- 청사포마켓, 쌈지공원, 마을회관 건립, 공영주차장 건립 등
- 사 업 비 : 133.52억원(국비 66.76, 시비 66.76)
추진상황
- ’09. 9. : 국토부 『국토환경디자인 시범사업』 선정(최우수)
- ’10. 3. : 마스터플랜 수립(청사포 일원)
- ’10. 4. : MOU 체결 ▷ 부산광역시장+국토교통부장관
- ’11. 6.∼’11. 1.2 : 기본 및 실시설계
- ’11. 12.∼’14. 2. : 1차 사업완료 ▷ 청사포마켓,마을옛길 정비 등
- ’14. 4.∼’15. 4. : 2차 사업완료 ▷ 해송보도교 설치, 마을회관 건립 등
- ’14. 7. : 사업계획 변경승인
- (사 업 비) 182억 → 133.52억(△ 48.48억)
- (제외사업) 요트계류시설, 등대경관브릿지, 마을공간 리모델링, 마을안내소
- (추가사업) 해송보도교
- ’15. 1.∼’15. 8. : 3차 사업완료 ▷ 해안도로 보행성 향상공사 등
- ’15. 12. : 사업계획 변경승인
- (사업기간) ‘09. 9 ~ ’15. 12 ⇒ ‘09. 9 ~ ’16. 12(1년 연장)
- (제외사업) 동방파제 정비, 진입로 가로변 담장특화, 경로당 환경개선
- (추가사업) 하늘전망대 설치(40억)
- ’16. 9. : 사업계획 변경승인
- (사업기간) ‘09. 9 ~ ’16. 12 ⇒ ‘09. 9 ~ ’17. 6 (6개월 연장)
- ’17. 6. : 전체 사업완료 ▷ 하늘전망대 설치 등
※ 2017 대한민국 국토경관디자인대전 대상 수상 ▷ 대통령 표창(‘17. 6.)
기대효과
- 어촌마을의 보편적 재생 모델 제공, 도시어촌의 가치 재발견, 청사포 공간의 치유·회복, 지속가능한 어촌마을 도시공동체 회복
- ☎ 문의 부산광역시 도시경관과 888-4336
위치도

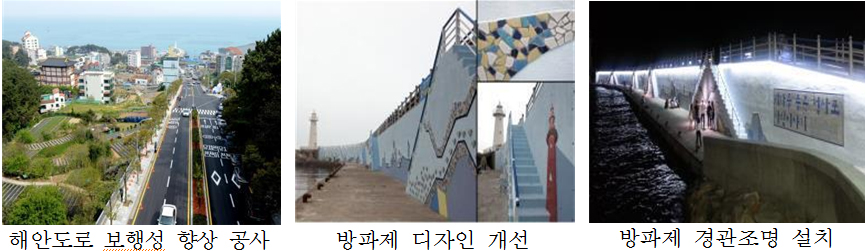

현장사진
1차사업
2차사업
3차사업
4차사업
부산글로벌테크비즈센터 건립
사업목적
- 특구의 R&BD 허브 및 산학연 교류협력 활성화 등 연구기능 및 비즈니스 기능이 결합된 기술사업화 종합지원시설 건립
사업개요

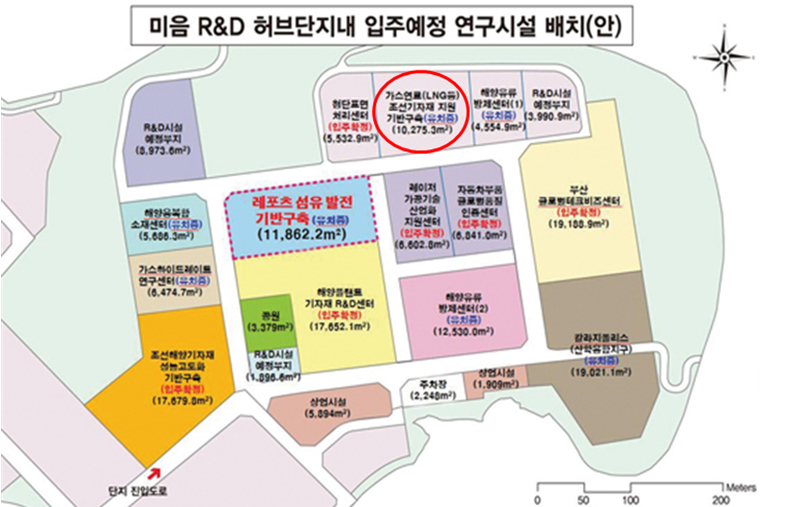

- 위 치 : 강서구 미음R&D허브단지(부산특구 R&D융합지구 내)
- 사업규모 : 부지 19,188㎡, 연면적 12,965㎡(지상 9층)
- 부산특구본부, 기술사업화기업, 전문연구소 등 입주시설, 국제회의장
- 총사업비: 38,338백만원(국비 19,169, 시비 19,169)
- 사업기간: 2014. 1. ~ 2018. 8.
추진상황
- ’14. 7~10. : 총사업비 확정(392억원)
- ’15. 1~6. : 부지매입 계약, 건축설계 공고(3~6월)
- ’15. 7~’16. 8 : 기본 및 실시설계 용역
- ’16. 8~11. : 설계 및 공사원가 검토(조달청), 계약심의(市)
- ’16. 12. : 공사착공
- ’17. 3. : 총사업비 및 사업기간 조정(시설규모조정 16,732㎡→12,965㎡)
- 사업비: 39,200백만원→38,338백만원, 사업기간: ‘14∼‘17→‘14∼‘18(1년 연장)
- ’18. 8. : 공사 준공(예정)
기대효과
- 조선해양플랜트 산업의 국가 R&BD 허브 내 거점역할을 수행하는 랜드마크 조성으로 국제비즈니스 및 글로벌 네트워크 활성화 촉진
- ☎ 문의 부산광역시 연구개발과 888-4514

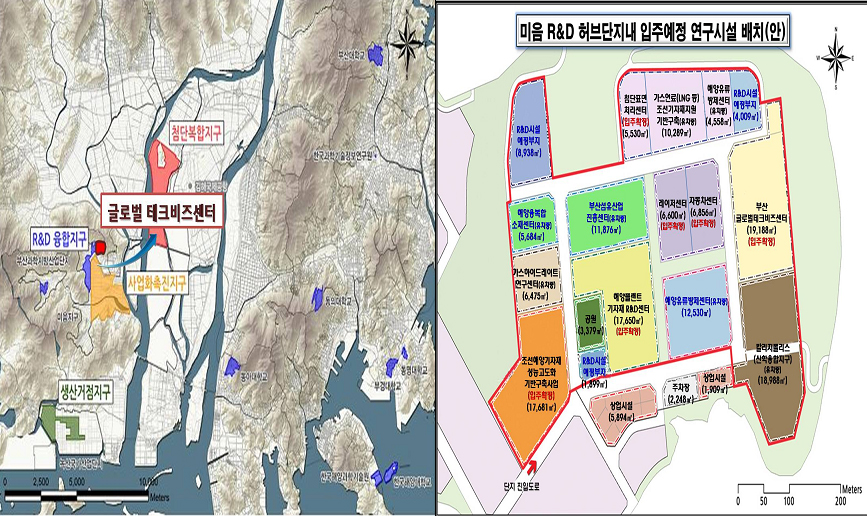

위치도

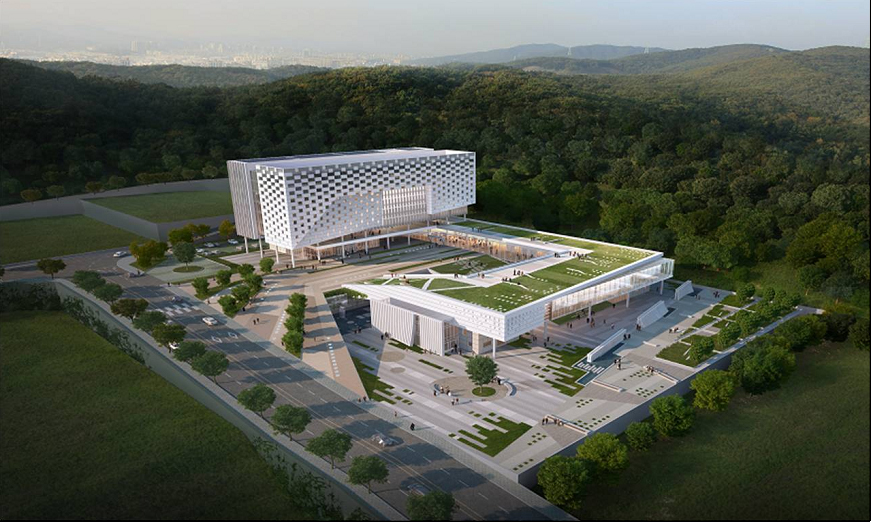

조감도
부산지식산업센터 건립
사업목적
- 도심 내 공장용지 가격상승으로 입지에 어려움을 겪는 중소기업의 입지애로 해소 및 저소득층 고용확대를 통한 생산적 일자리 창출
사업개요
- 위 치 : 부산광역시 북구 금곡대로 550번길 16
- 규 모 : 대지 9,900㎡, 연면적 16,227㎡(지하1,지상6)
- 사업기간 : 2012 ~ 2016
- 총사업비 : 300억원(공사202, 보상비79, 기타19) *국비158, 시비142
- 주요시설 : 입주시설 38실, 지원시설 14실 등
추진상황
- ‘12. 10 : 지식산업센터 기본계획 수립
- '13. 3 : 토지매입(부산시↔조달청)
- '13. 9~'14. 8. : 중간 및 실시설계 용역
- '14. 12 : 공사착공
- ’15. 4 : 운영기본계획 수립 및 위탁운영기관(부산경제진흥원) 선정
- ’16. 6~9: 부산지식산업센터 운영 준비(입주업체 모집 등)
- ‘16. 11 : 공사준공
- ‘17. 3 : 부산지식산업센터센터 개관식 개최
기대효과
- 도심 내 산업입지 개발·공급으로 지역 중소기업 경쟁력 강화
- 역외기업 유치, 첨단 제조·ICT 융합 연구개발 기능 수행 등으로 지역경제 활성화 및 일자리 창출
- ☎ 문의 부산광역시 창업지원과 888-6732
위치도
조감도

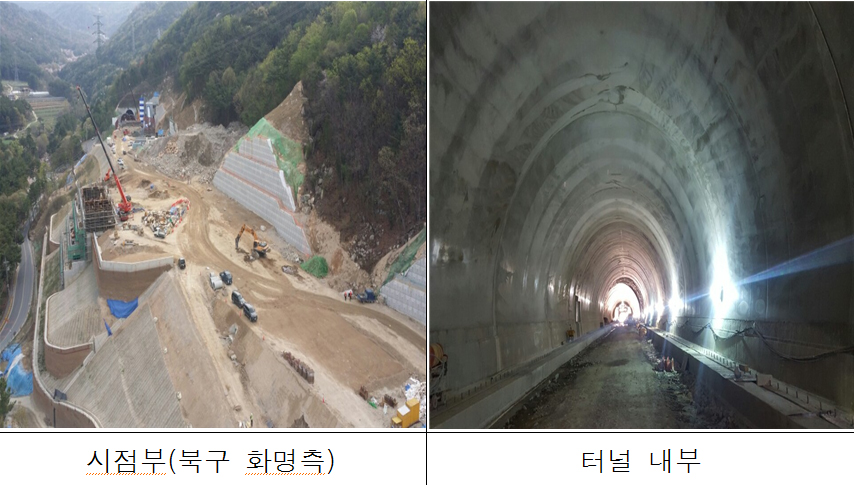

산성터널 건설(민자)
사업목적
- 서부경남과 부산 동부권을 연결하는 광역교통망 구축
사업개요
- 위 치 : 북구 화명동 ~ 금정구 장전동
- 규 모 : 도로건설 L=5.62㎞, B=27~42m
- 사업기간 : 2012 ~ 2018
- 총사업비 : 3,004억원(국비164, 시비425, 민자2,415)

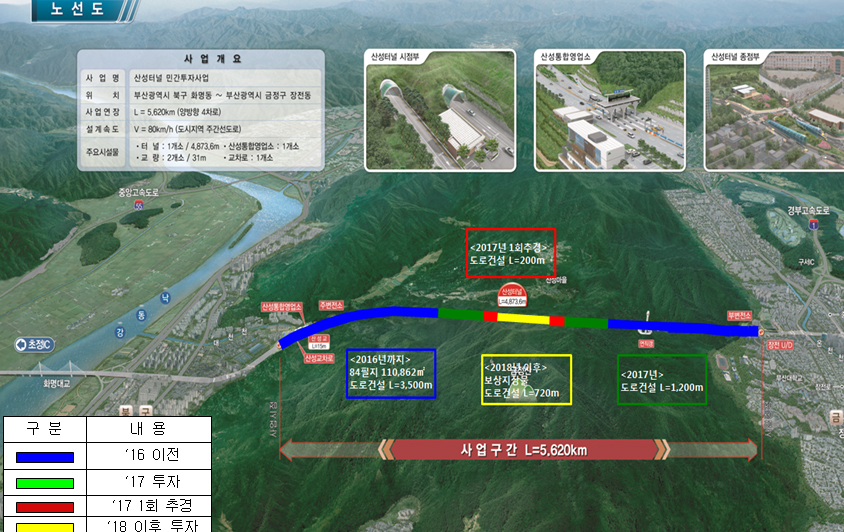

추진상황
- ’10. 3. : 기본 및 실시설계 완료
- ’12. 4. : 실시협약 체결
- ’13. 4. : 실시계획 승인 고시(부산광역시 고시 제2013-142호)
- ’13. 8. : 공사착공
- ’16. 8. : 터널굴진(관통) 4,873m 완료
- ’17. 6. : 라이닝콘크리트 및 접속구간 시공 중(현공정 70%)
- ‘18. 9. : 준공 예정
기대효과
- 동‧서간 연결 간선도로망 확충으로 만성적인 교통체증 해소
- 교통 분산 효과를 통한 원활한 소통으로 지역 발전 기대
- ☎ 문의 부산광역시 도로계획과 888-2724
위치도

현장사진

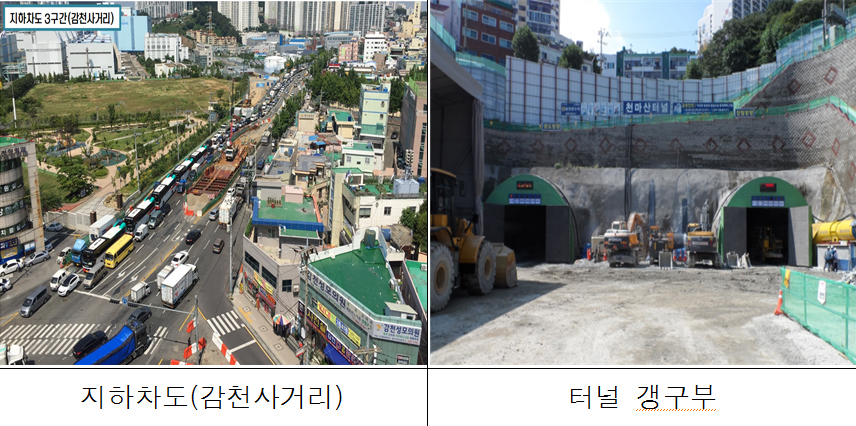

천마산터널 건설(민자)
사업목적
- 항만배후도로 및 내‧외부 순환도로 수송체계 구축
사업개요
- 위 치 : 서구 암남동(남항대교) ~ 사하구 구평동
- 규 모 : 도로건설 L=3.28㎞, B=19~46m
- 사업기간 : 2007 ~ 2018
- 총사업비 : 3,065억원(국비299, 시비967, 민자1,799)
추진상황
- ‘11. 4. : 민간투자사업 실시협약 체결
- ‘12. 7. : 천마산터널 민간투자사업 실시계획 승인 고시
- ‘12. 10. : 공사착공
- ‘13. 9. : 실시계획 변경 고시(천연가스발전본부 내 노선 변경)
- ‘16. 10. : 실시계획 변경 고시(공사기간 26개월 연장)
- ‘15. 9~‘16. 6 : 기본 및 실시설계(21억원)
- ‘17. 7. : 지하차도 터파기 및 구조물 시공 중(현공정 70.8%)
- ‘18. 12. : 준공 예정
기대효과
- 항만배후도로 확충으로 내‧외부 순환도로망 확충을 통하여 만성적인 교통체증 해소
- 교통흐름 개선을 통한 원활한 소통으로 물류비 절감 등으로 항만 경쟁력 강화
- ☎ 문의 부산광역시 도로계획과 888-2722
위치도
현장사진
도시철도 1호선 연장(다대선) 건설
사업목적
- 서부산권 도시철도망 확충으로 지역균형발전 촉진
- 신평․다대지역의 만성적인 교통난 해소
사업개요

- 위 치 : 사하구 신평~장림~다대동 일원
- 사업기간 : 2006 ~ 2017
- 규 모 : L=7.98Km, 6개역, 차량기지 1개소
- 총사업비 : 9,589억원(공사비 8,734, 보상비 240, 기타 615)
추진상황
- ‘08. : 기본계획 승인(국토해양부, 6월), 기본 및 실시설계착수(기타공사, 10월)
- ‘09.11. : 1~4공구 착공(턴키구간)
- ‘10.11. : 5~6공구 착공(대안구간)
- ‘14. 7. : 건축 및 기계공사 착수
- ‘16.11. : 건설공사 완료
- ‘17. 4. : 개통
기대효과
- 신평․장림․다대지역 교통난 해소, 다대포 관광객 편의 도모
- 서부산권 일원 개발수요 대비, 지역간 균형발전 도모
- 신평․장림․다대지역 등 주변 지역경제 활성화
- ☎ 문의 부산광역시 철도시설과 888-4072
위치도
조감도
노포 화물차 공영차고지 조성
사업목적
- 화물차량의 도심진입 억제를 통한 도심교통환경개선
- 운수사업자에게 주차공간을 제공하여 불법 주ㆍ박차 방지
사업개요

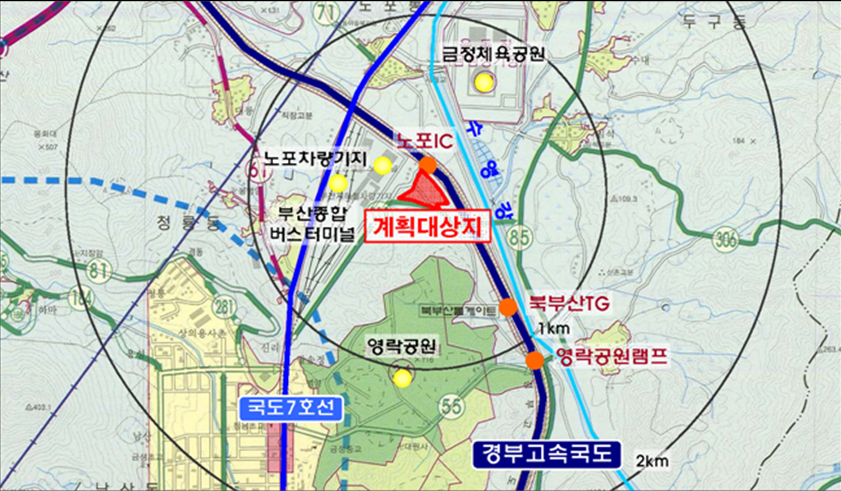

- 위 치 : 금정구 노포동 108-2번지 일원(노포IC 출구부)
- 규 모 : 부지 42,794㎡, 주차 218면, 부대시설 1식
- 주요시설 : 관리실, 사무실, 회의실, 샤워실, 수면실 등
- 총사업비 : 269억원(국비242, 시비27)
- 사업기간 : 2009 ~ 2016
추진상황
- ‘09. 09~’12. 02 : 기본 및 실시설계용역
- ‘11. 08 : GB관리계획변경 및 도시관리계획 결정
- ‘13. 01 : 보상완료
- ‘14. 09 : 공사착공
- ‘15. 05 : 문화재발굴조사 완료
- ‘16. 11 : 공사 준공
- ‘17. 02 : 차고지 운영
기대효과
- 만성적인 화물자동차 주ㆍ박차 난 해소
- 화물자동차 운전자의 편의제공으로 안전사고 예방
- ☎ 문의 부산광역시 교통관리과 888-4054
위치도
조감도
레이저 가공기술 산업화 지원센터
사업목적
- 첨단기술인 고출력 레이저기술과 ICT융합을 통한 중소기업에 대한기술지원
사업개요

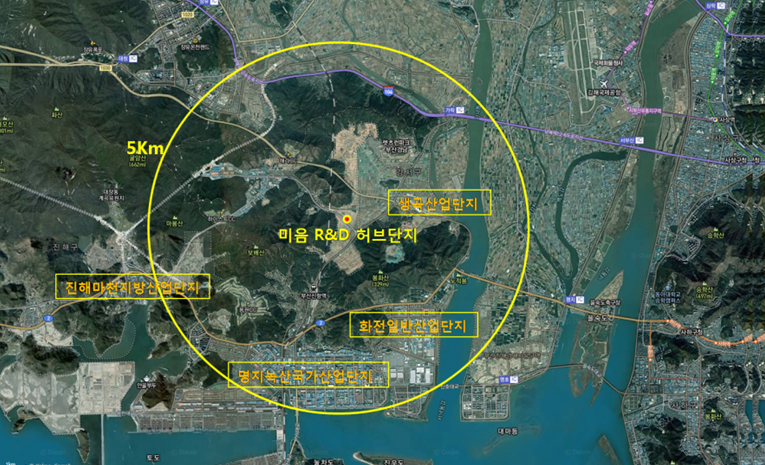

- 위 치 : 강서구 미음지구(R&D허브 단지내)
- 사업규모 : 부지 6,602㎡, 연면적 3,689㎡(지하1층/지상3층), 장비구축 40종
- 사업주관 : 한국기계연구원(부산레이저기술지원센터)
- 사업기간 : 2012. 10 ~ 2018. 3
- 총사업비 : 281.4억원(국비 172.8(장비 등), 시비101(건축 ․ 부지), 민자 7.6)
- 사업내용 : 가공기술 산업화 지원 센터 건축 및 관련 장비 구축
추진상황
- ’12. 9 : 전국 사업 공모 선정(지식경제부)
- ’16. 3 : 센터개소
- ’16. 5 : 건물 공유재산 사용료 면제 허가(부산시→한국기계연구원)
- ’17. 5 : 장비 도입 1종 (하반기중 4종 도입예정)
- ’18. 3 : 부지비 3차 잔금 1,048백만원 납부(부산시)
기대효과
- 부산권 주력산업(기계, 자동차, 조선 등)의 공정 혁신, 생산성 향상 등을 통한 고부가가치화
- ☎ 문의 부산광역시 기간산업과 888-4634

위치도

조감도
조선해양기자재 성능고도화 기반구축
사업목적
- 국제규제 대응 기업지원 국제공인시험체계 구축
사업개요
- 위치/면적 : 강서구미음R&D허브단지/17,679.8㎡(연면적 7,870.68㎡)
- 사업기간 : '14 ∼ '18(5년)
- 사 업 비 : 333억원(국비 190, 시비 133, 민자 10)
- 주관기관 : 산업통상자원부(전담기관 : 한국산업기술진흥원 KIAT)
- 시행기관 : (재)한국조선해양기자재연구원(KOMERI)
산업기술혁신촉진법 규정에 의거 산업부로부터 설립허가를 받는 전문생산기술연구소
추진상황
- '14. 05 : 기반구축사업 시행계획 주관기관 정책지정 확정통보
- '14. 10 : (행자부)투자심사, 부동산시소유 조건부 승인
- '14. 12 : (시의회)공유재산 취득승인 및 시비예산 확정
- '15. 02 : 부지매매계약 체결(부산시↔부산도시공사)
- '15. 07 : 공사착공
- '16. 06 : 센터건축 준공
- '17. 04 : 장비구축 4종
- '17. 12 : 국비확보에 따른 순차적 장비구축 9종
기대효과
- 극지용 선박 및 글로벌 환경규제 대응하는 기자재 개발 지원
- 기업 공동활용, 공인시험인증 통합 지원체계 구축
- ☎ 문의 부산광역시 기간산업과 888-4651
위치도
배치도
천체투영시스템 구축 사업
사업목적
- 기존에 운영하고 있는 천문대의 기능을 보강하고, 날씨, 계절에 관계없이 운영이 가능한 천체투영관 설치를 통해 수련원운영 활성화 및 지역관광 활성화 도모
사업개요
- 위 치 : 부산광역시 수영구 광안동 황령산로 156
- 사업기간 : ’16.8.2. ~ 12.26.
- 규 모 : 지상 1층, 1개동(연면적 250.2㎡)
- 주요시설 : 천체투영관(천체투영실 53명, 다목적실 50명)
- 총사업비 : 1,000백만원(국비800, 시비200)
추진상황
- ‘16. 2. : 천문대 기능보강사업 변경 건의(결재 : 부시장)
- ‘16. 2. : 공유재산심의
- ‘16. 5. : 계약심사 요청(결과통보 : ‘16. 5. 26.)
- ‘16. 6. : 천체투영시스템 구축 사업 계획
- ‘16. 7. : 협상적격자 선정 및 협상시행
- ‘16. 8. : 협상에 의한 계약 체결(착공 : ‘16. 8. 2)
- ‘16. 9. : 경관심의 조건부의결(심의일자 : ‘16. 9. 9.)
- ‘16.12. : 준공(‘16.12.26.)
기대효과
- 사계절 운영 가능한 천체투영관 운영을 우리시의 관광네트워크와 연계한 사업추진을 통한 지역관광활성화와 우리수련원 경영수지 개선
- 청소년들에게 천문우주과학에 대한 탐구 및 교육의 기회를 만들어 줄 수 있는 특화된 천문체험시설 운영을 통해 청소년활동 수요에 대응할 수 있는 체재 구축
- ☎ 문의 부산광역시 금련산청소년수련원 610-3222

위치도

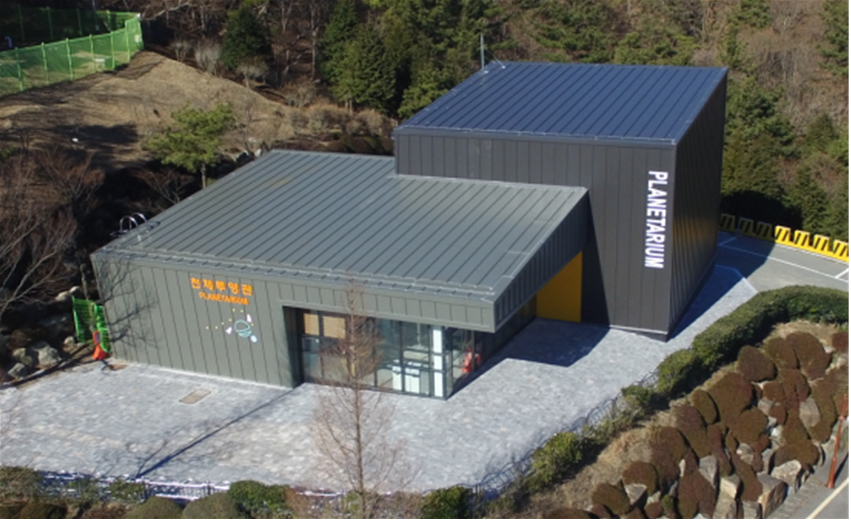

조감도
수정터널 상부공간 연결 공원화 사업
사업목적
- 2001. 8월 수정터널 개통으로 인하여 단절된 지역생활권 복원과 터널로 인한 소음·분진 차단 등 지역환경 개선
사업개요
- 위 치 : 부산진구 관문대로 수정터널 입구
- 사업기간 : 2014. ~ 2018.
- 규 모 : A=9,000m²(L=180m, W=40~70m)
- 주요시설 : 인공지반(복개구조물), 커뮤니티센터, 공동체정원(녹지) 등
- 총사업비 : 233.3억원(국비101.7,시비 129.2, 구비 2.4)
추진상황
- ’11. 12. : 입체도시공원 타당성 용역(국토교통부, B/C=1.27)
- ’13. 6. : 국토교통부 도시활력증진지역 개발사업 대상지 선정
- ’14. 8. : 실시설계용역 착수(’14.8.19. ∼ ’15.12.15.)
- ’15. 4. : 도시녹화기술심의회 심의
- ’15. 7. : 설계의 경제성검토(VE) 완료
- ’15.10. : 건설기술심의
- ’15. 12. : 실시설계 용역 준공
- ’16. 4. : 토목공사 착공
- ’17. 5. : 구조물(교각, 교대) 설치완료
- ’17. 5. : 토목공사(2차) 및 전기공사 발주
기대효과
- 부족한 공원녹지 공간 확충 및 도심재생 등 주거지역 활성화
- ☎ 문의 부산광역시 공원운영과 888-3814

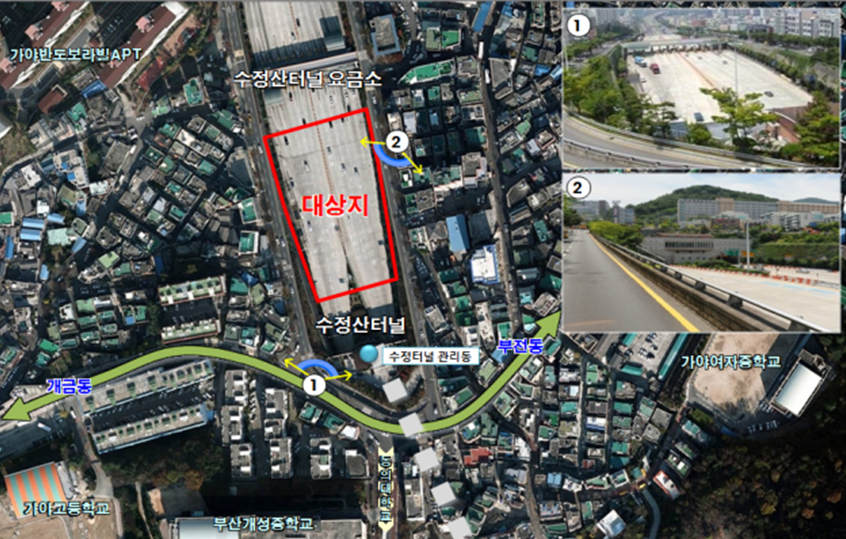

위치도
조감도
자갈치 글로벌 수산명소화 조성
사업목적
- 인근 관광자원과 연계, 국제적 명성에 걸맞은 해양수산복합공간 조성
- 국내 최대 수산관광지인 자갈치일원의 위생 및 식품안전성강화
사업개요

- 위 치 : 부산광역시 중구 자갈치 해안로 52일원
- 사업기간 : 2014년~2018년
- 규모 : 부지 16,277㎡, 연면적 7,915㎡, 지하1층/지상3층
- 규 모 : 부지 3,469.6㎡, 연면적 2,288㎡
- 총사업비 : 93억원(국비 50%, 시비 50%)
추진상황
- ‘15. 12월, 입주예정 노점상 전수조사 1차
- '15. 12월, 기본 및 실시설계 용역 착수
- '16. 3월, 입주예정 노점상 전수조사 2차
- '16. 10월, 기본 및 실시설계 완료
- '16. 11월, 사업계획 변경(총사업비 결정) 승인(해양수산부시)
- 총사업비 조정 : 5,000백만원→9,345백만원(실시설계 용역결과)
- 위생・해수배관, 해수인입시설, 점포별 인입배선 추가반영
- ‘16. 12월, 건축공사 계약(’16.12.09)
- ‘17. 4월, 공사 착공 (’17. 4. 9.)
기대효과
- 부산 원도심권 중심인 남항 개발을 통한 원도심 재창조
- 수산시장 현대화로 자갈치일원 등 주변 지역경제 활성화
- ☎ 문의 부산광역시 수산유통가공과 오세호 888-5422

위치도
조감도
페이지 만족도 조사 및 자료관리 담당부서
자료관리 담당부서
- 예산담당관
- 051-888-1241
- 최근 업데이트
- 2024-09-11
