추진현황 및 계획

추진현황

년도별 추진현황(기간, 추진현황으로 구성된 표입니다.)
'04.12 ~ '05.12 부산항 재래부두 타당성용역 시행
'05.12 부산항(북항) 기본계획용역 착수
'06.11 기본계획 용역 완료
'06.12 「범시민추진협의회」발족 및 회의개최, 기본계획용역 최종보고회(대통령)
'07.07 마스터플랜 선정 대안 발표(범시민추진협의회, 부산시+해수부)
'07.10.4 부산항(북항) 재개발 기본계획고시(해수부고시 2007-74호)
'07.11.8 부산항(북항) 재개발 기본계획 변경고시(해수부고시 2007-110)
'07.11.28 부산항(북항) 재개발사업 사업시행자 지정(BPA)
'08.05.19 부산항(북항) 재개발사업 사업계획 고시(국토해양부고시 제2008-164호)
'08.05.30 부산항(북항) 재개발사업 실시설계용역(1차) 착수
'08.07.17 부산항(북항) 재개발사업 공유수면매립 기본계획 고시(국토해양부고시 제2008-325호)
'08.08.06 교통영향평가(본안) 협의완료
'08.09.12 환경영향평가(본안) 협의완료
'08.10.31 북항재개발사업 도시관리계획(변경) 결정 고시(국토부고시 제2008-613호)
'08.11.03 북항재개발사업 사업계획(변경) 수립 고시(국토부고시 제2008-622호)
'08.11.03 북항재개발사업 사업구역(변경) 지정고시(국토부고시 제2008-623호)
'08.11.05 북항재개발사업 실시계획 승인 고시(국토부고시 제2008-624호)
'08.11.07 제1차(2007~2016) 항만재개발 기본계획(변경)고시(국토부 고시 제2008-614호)
'08.11.14 북항재개발사업 범시민추진협의회 개최(부산시)
북항재개발사업 추진상황 보고 및 사업명칭 확정 발표(사업명칭:센트럴베이)
'08.12.29 북항재개발사업(1차) 공사착공(작업장 조성공사)
'09.02.23 1-1차 외곽시설 축조공사 착공(재정분)
'09.05.15 부산항운노조원 보상 기본합의서 체결(노조, BPA, 해항청)
'09.09.18 유치시설용지 민간사업자 공모 (유찰)
'10.01.20 1-1차 부지조성공사 착공
'10.03.22 실시계획변경 승인고시(1차)
중앙부두, 2부두 → 중앙부두, 2~4부두
'10.11.05 실시계획변경 승인고시(1차)
부지조성 866천㎡ → 844천㎡
'11.1.31 1-2차(국제여객터미널) 부지조성공사 착공
'11.4.4 유치시설용지 민간개발사업자 재공모
'11.8.3 1-2차 국제여객터미널 안벽공사(접안시설) 착공
'11.8.18 유치시설용지 민간개발사업자 우선협상대상자 선정
'11.12.29 국제여객터미널 실시설계적격자 선정 ▷ 현대건설컨소시엄
'12.02.09 1-2차 국제여객부두 축조공사 발주
'12.02.22 사업계획변경(안) 전문가 자문회의 개최
'12.03.01 사업계획변경(안)에 대한 부산시 자체 회의개최
'12.03.27 북항재개발사업 배후도로(지하차도) 기본설계용역 착수
'12.06~10 사업계획 변경 관련 라운드테이블(R/T)회의 개최
(총 23회, 각분과 및 운영회의 17회, 워크숍 4회, 설명회 1회)
'12.06.27 도시관리계획 변경 결정에 따른 지형도면 고시
▷국제여객터미널 건립을 위한 변경 결정 고시
'12.06.29 충장로 지하차도 기본설계 용역 보고회 개최
'12.09.20 부산북항 재개발사업 역사문화 잠재자원 발굴 및 활용방안 수립용역 착수보고회 개최
'12.10.26 국제여객터미널 건립공사 기공식 개최
'12.11.15 북항재개발 사업계획 변경 조정(안) 발표
'12.11.26 북항재개발 사업계획 변경 조정(안)에 대한 설명회개최
'12.12.5 북항재개발 사업계획 변경 조정(안) 관련 전문가 자문개최
'12.12.27 북항재개발 사업계획 변경 조정(안) 관련 주민설명회 (공청회) 개최
'13.04.30 북항재개발 사업계획 변경 승인 요청
'13.08.21 중앙항만정책심의회 개최
'13.09.10 북항재개발 사업계획 변경 승인 고시(해수부 고시 제2013-214호)
'13.11~'14.06 부산역 연결 보행데크 기본계획 수립 (BPA)
'14.04 북항문화시설(오페라하우스) 기본·실시설계착수('16.12 완료예정)
'15.02 사업계획 변경승인 고시(해수부) ▷ 경미한 사항
'15.08

신국제여객터미널 개장

'16.01 사업실시계획(변경) 승인 고시(해수부)
'17. 3 부산항(북항) 재개발사업지 내 공연장(오페리하우스) 건립 사업시행자 지정(해수부) ▷ 사업시행자 : 부산광역시장
'17. 3 사업계획 변경승인 고시(해수부) ▷ 온천보호지구 지정, 수변공원→문화공원 변경 등

향후계획

년도별 향후계획(기간, 향후계획으로 구성된 표입니다.)
'08 ~ '17 1차 사업 완료 (2~4부두, 중앙부두)
  • 충장로 지하차도 건설 착공
  • 보행데크 건설 착공
  • 경관수로 호안축조 착공
'16 ~ '19 2차 사업 완료 (1부두, 연안·국제여객부두)
  • 외곽시설 및 부지조성 사업추진
  • 기반시설(도로, 보행데크, 지하차도, 마리나, 공원 등) 완료('19년)

* 상부시설은 단위사업별로 개발수요(민간투자)에 따라 시행

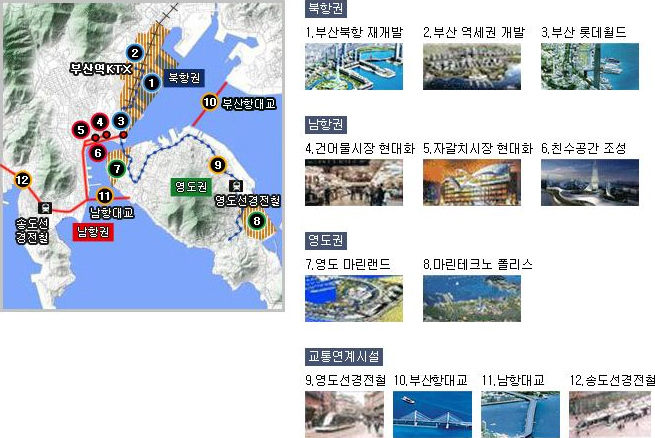

북항과 주변지역의 연계개발 계획

북항권은 부산역주변으로 1,2,3번 / 남항권은 남포동 일대지역으로 4,5,6번, 영도권은 영도지역으로 7,8번 교통연계시설은 부산역과 남항권, 영도권을 이어주는 것을 말합니다. /
북항권 : 1. 부산북항재개발, 2. 부산역세권 개발, 3. 부산롯데월드 /
남항권 : 4. 건어물시장 현대화, 5. 자갈치시장 현대화, 6. 친수공간 조성 /
영도권 : 7. 영도 마리랜드, 8. 마린테크노 폴리스 /
교통연계시설 : 9. 영도선경전철, 10. 부산항대교, 11. 남항대교, 12. 송도선경전철 북항권은 부산역주변으로 1,2,3번 / 남항권은 남포동 일대지역으로 4,5,6번, 영도권은 영도지역으로 7,8번 교통연계시설은 부산역과 남항권, 영도권을 이어주는 것을 말합니다. /
북항권 : 1. 부산북항재개발, 2. 부산역세권 개발, 3. 부산롯데월드 /
남항권 : 4. 건어물시장 현대화, 5. 자갈치시장 현대화, 6. 친수공간 조성 /
영도권 : 7. 영도 마리랜드, 8. 마린테크노 폴리스 /
교통연계시설 : 9. 영도선경전철, 10. 부산항대교, 11. 남항대교, 12. 송도선경전철
